一、相关设置
A.文件–选项:
1.常规–日期格式–2009/1/28(根据自己喜好设置)
2.高级–该项目的显示选项–天数:d(根据自己喜好设置)
B.项目–更改工作时间:
1.设置周六周日为工作日
在下面表格中新建一项,取名为周六周日为工作时间–选中增加的项–点击表格右边详细信息…–选定工作时间一项–重复发生方式:每周–钩选周六和周日–开始时间和结束时间为你期望周期,可以选择项目从开工到竣工全程–确定。
2.设置假期,如春节等:
同上,在下面表格中增加一项,取名春节假期–开始时间和结束时间为你指定期间–确定。
二、计划编制
打开PROJECT–新建一个空白项目;
在“任务名称”及“工期”栏中输入以下工作内容及工期:
1.柱子钢筋绑扎 2d
2.满堂脚手架搭设 2d
3.柱子模板安装 1d
4.梁底模安装 2d
5.梁钢筋绑扎 2d
6.平台模板铺设 1d
7.楼板钢筋绑扎 2d
8.梁侧模安装 1d
9.混凝土浇筑 1d
从第二项起,在“前置任务”栏中输入前置任务编号,如果任务有两个前置任务,两个编号间用逗号隔开。
一个进度计划就编制完成。
#任务间关系调整:
选定要调整的任务–任务–信息–前置任务–在“类型”栏中调整,可以是开始-完成,开始-开始,完成-开始,完成-完成,四种关系。“延隔时间”(延迟时间)栏可以适当延迟任务时间,延迟时间为正数为延迟,延迟时间为负数为提前时间。
#用任务信息栏或表格第二列将任务调整为自动任务,默认的是手动任务,自动任务在设置假期后任务会自动延期,手动任务不会。

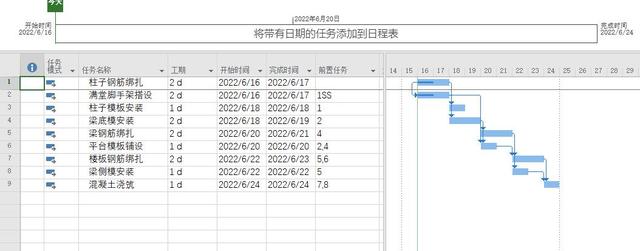

效果可参考下图:
